Voorbereidende werkzaamheden
Het aanpassen van de nutsnetwerken op en rond de huidige brug was noodzakelijk om de werkzaamheden voor de brugreconstructie mogelijk te maken. Voor het elektriciteitsnetwerk (EBS) betrof dit een hoogspanningslijn ten oosten van de werklocatie, die werd verwijderd en ondergronds werd omgeleid een één elektriciteitspaal van de westelijke lijnen (bij de noordelijke landhoofd) die zo ver mogelijk naar het westen werd verplaatst.

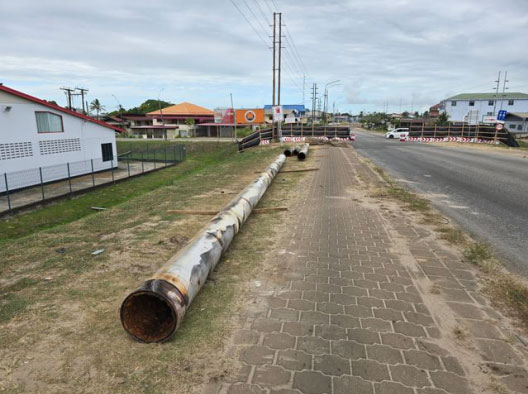

Voor de watervoorziening (SWM) betrof de aanpassing van het netwerk de hoofdtransportleiding naar Paramaribo. Deze 400mm stalen leiding hing voorheen aan de oostzijde van de brugconstructie en is nu ondergronds omgeleid langs de westzijde van de brug en is gelegd in de aanloopstructuren ten noorden en ten zuiden van de brug.
Voor de telecom (Telesur) betrof de verplaatsing glasvezellijnen in verschillende bundels die voorheen aan de brug waren opgehangen. Deze zijn omgeleid op een manier dat ze geen invloed hebben op de bouwactiviteiten van de brug.

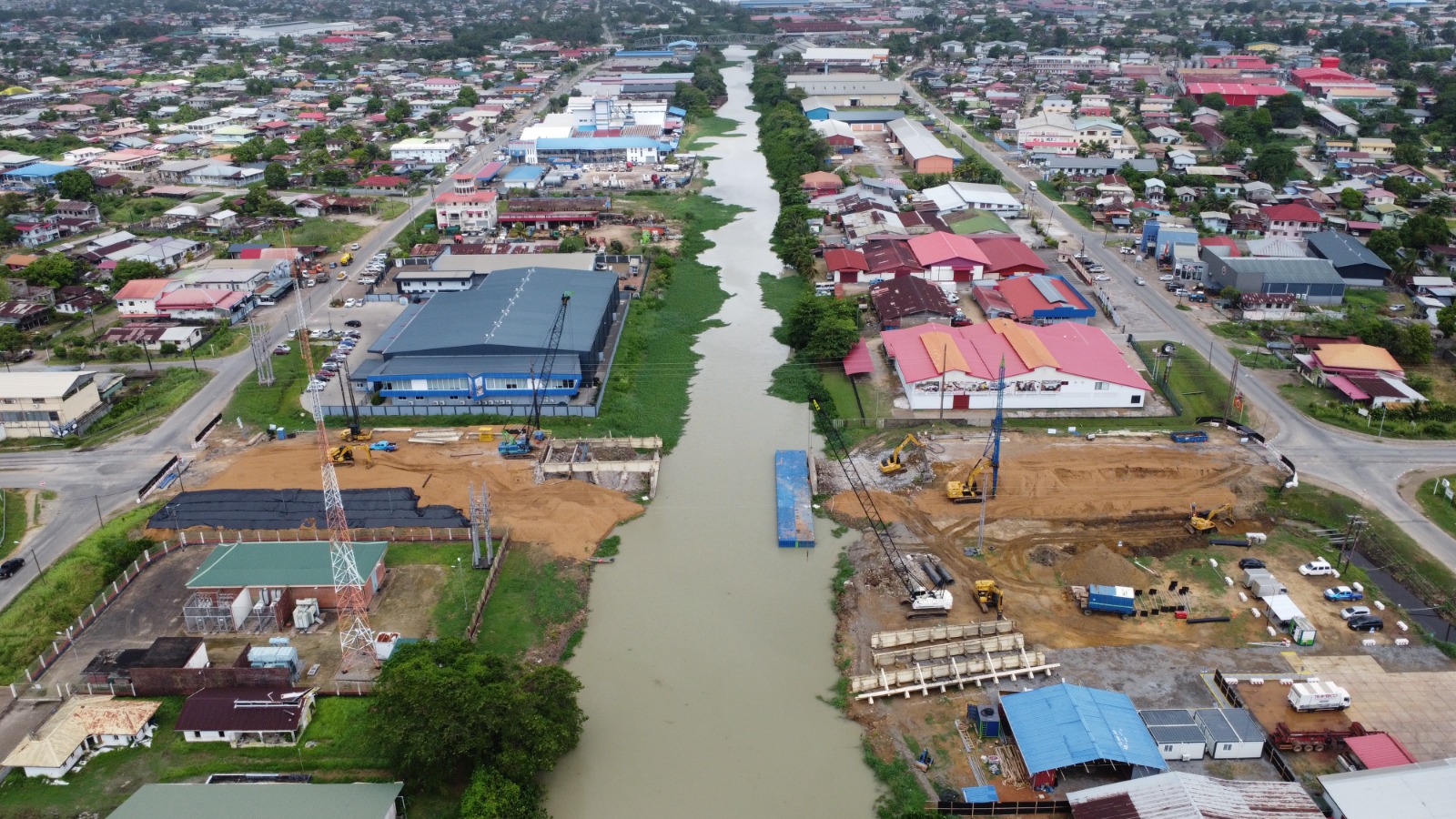

Het werkterrein ten noorden en ten zuiden van het kanaal is opgeruimd en de benodigde tijdelijke faciliteiten nabij de locatie zijn opgezet. Daarnaast zijn de oevers van het kanaal gereedgemaakt zodat deze toegankelijk en geschikt zijn voor zware kranen volgens de vereisten van de beoogde werkmethoden van de aannemer.
Op 28 februari 2024 is de brug in de van 't Hogerhuysstraat over het Saramaccakanaal afgesloten voor alle verkeer.
Demontage brug

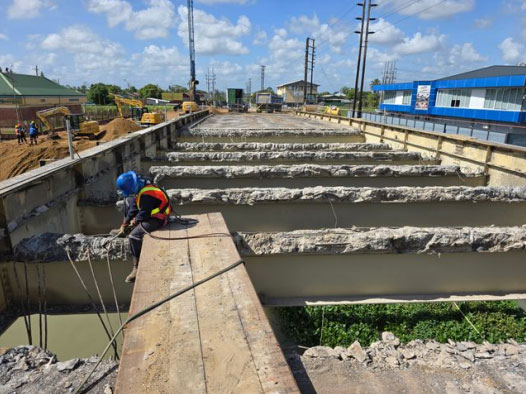

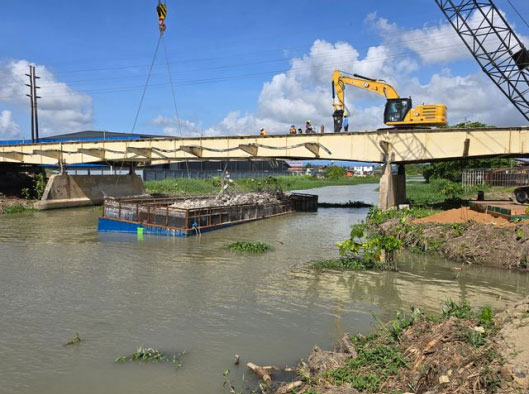

De bestaande brug is zorgvuldig gedemonteerd om de stalen draagconstructie elementen zo veel mogelijk te kunnen hergebruiken op andere locaties. Het betonnen dek van de brug is gesloopt en het puin is verzameld en tijdelijk opgeslagen op het bouwterrein. Om te voorkomen dat er puin in het kanaal valt was er een binnenvaartschip gepositioneerd onder de brug om puin op te vangen. Zodra het binnenvaartschip gevuld was met het gesloopte betonnen puin, werd het gelost op het opslagterrein van de bouwplaats. Op gezette tijden werd het puin per vrachtwagen vervoerd naar de dumpplaats van de aannemer. De herbruikbare onderdelen zijn naar een opslagplaats afgevoerd.

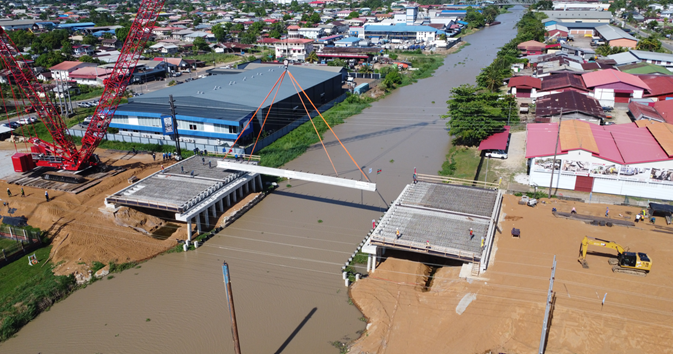

Inmiddels is de gehele brug gedemonteerd, op een ponton getransporteerd en tijdelijk opgeslagen op het bouwterrein.
Grondverbetering
Het ontwerp van de nieuwe brug alsook van de aanvoerwegen is significant breder dan de huidige (deels gesloopte) constructie. Bovendien komt het nieuw te bouwen rijdvlak circa 1 meter hoger te liggen dan de oude. Deze eigenschappen hebben tot gevolg dat de betreffende ondergrond vele malen zwaarder belast gaat worden dan voorheen met de nodige zettingen (verzakkingen) als consequentie. Om deze zettingen NIET te laten plaatsvinden nadat de nieuwe brugconstructie is gebouwd, is het essentieel om aan grondverbetering te doen.

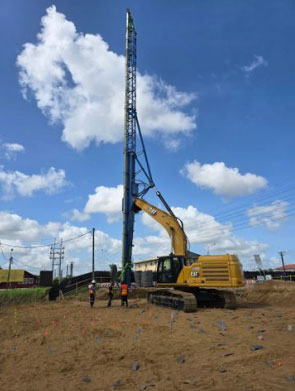

Voor de nodige grondverbetering is gekozen voor een systeem met de installatie van 18 meter lange verticale drains in de kleiachtige ondergrond in combinatie met voorbelasting. Hierdoor zullen de zettingen van de ondergrond reeds (versneld) in de bouwfase optreden onder goede monitoring. De verwachte duur van deze grondverbetering is circa 6 maanden. Een goed geconsolideerde ondergrond met geschikte grondeigenschappen om toekomstige belastingen op te vangen zonder significante zettingen is het beoogde resultaat van deze grondverbetering. Na de periode van 6 maanden grondverbetering kan de voorbelasting (overhoogte zand) worden verwijderd en kunnen de fysieke brugconstructie werkzaamheden ter plekke aanvangen. Zoals het construeren van de paalfundering van de nieuwe brug-landhoofden.
Werkzaamheden nieuwe brug
In april 2024 is er gestart met de prefabricatie van palen bedoeld voor de fundering van de nieuwe brug. Bij de productie van deze betonnen palen worden er diverse kwaliteitstesten afgenomen waaronder druksterktetests om de vereiste sterkte van het beton te verifieren.

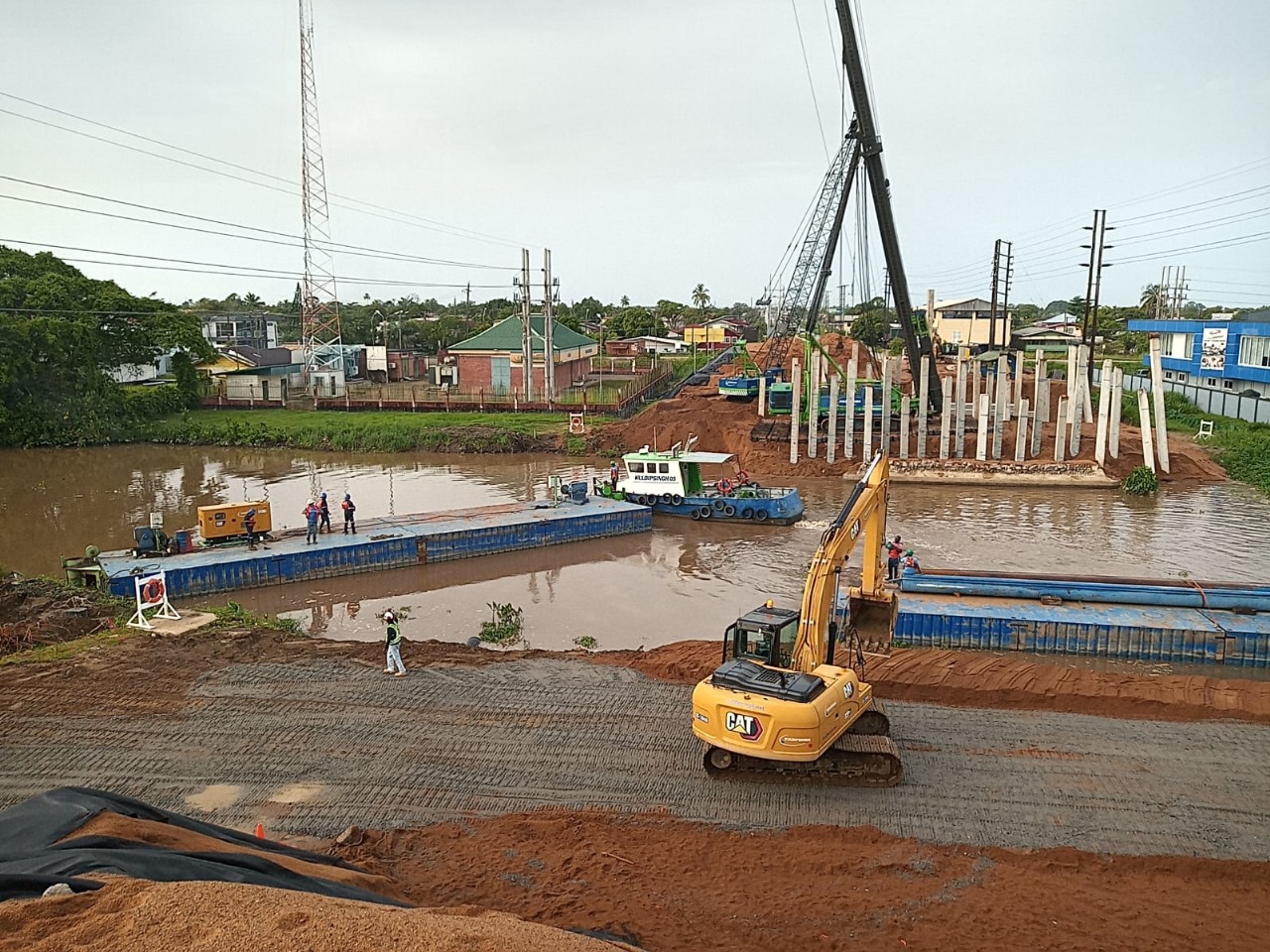

Begin juli 2024 zijn de heiwerkzaamheden aan de zuidzijde grotendeels afgerond. Er zijn in totaal 22 funderingspalen voor het landhoofd en 20 funderingspalen voor de tussenoplegging geheid vanuit opstellingen op het land.
Medio juli is er gestart met het heien van de funderingspalen voor het noordelijke landhoofd en deze zijn per 16 juli afgerond. Hiermee zijn de heiwerken voor de funderingspalen vanuit het land afgerond. Vervolgens zijn de heiwerkzaamheden vanuit het water voortgezet. De heiwerkzaamheden van de 2 rest palen voor de noordelijke tussen oplegging alsmede 22 palen voor de zuidelijk tussen oplegging zijn per 28 juli afgerond. De 22 liggers voor de kanaal overspanning, van elk 34 meter lang, zijn in juli geproduceerd.

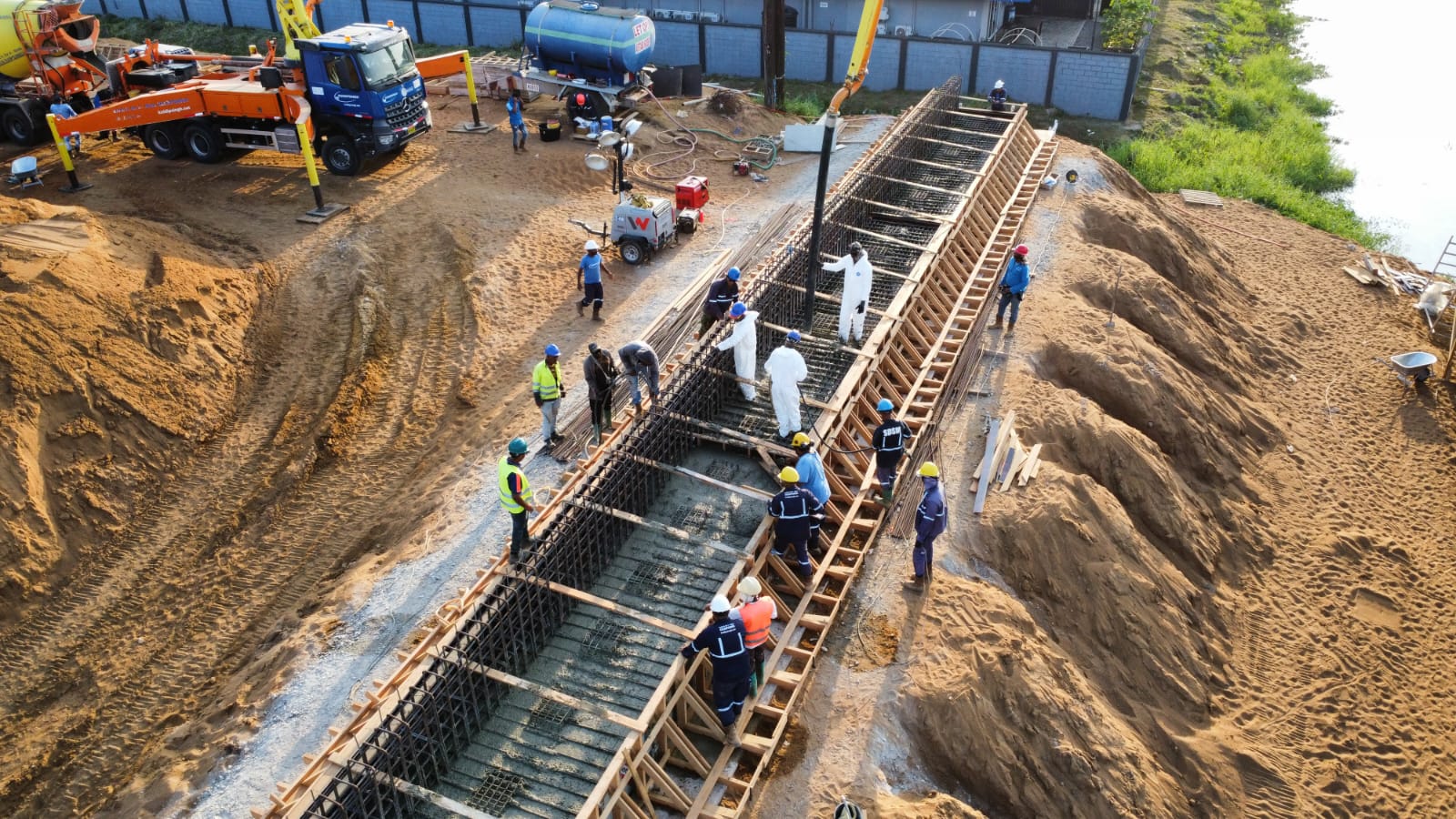

In augustus 2024 is er gestart met de productie van de TL-800 liggers van de brug en de brugplaten. De wapening aan de zuidelijke tussenpijler is geïnstalleerd. De stortwerkzaamheden van de zuidelijke tussenpijler en landhoofd en de noordelijke tussenpijler is afgerond.

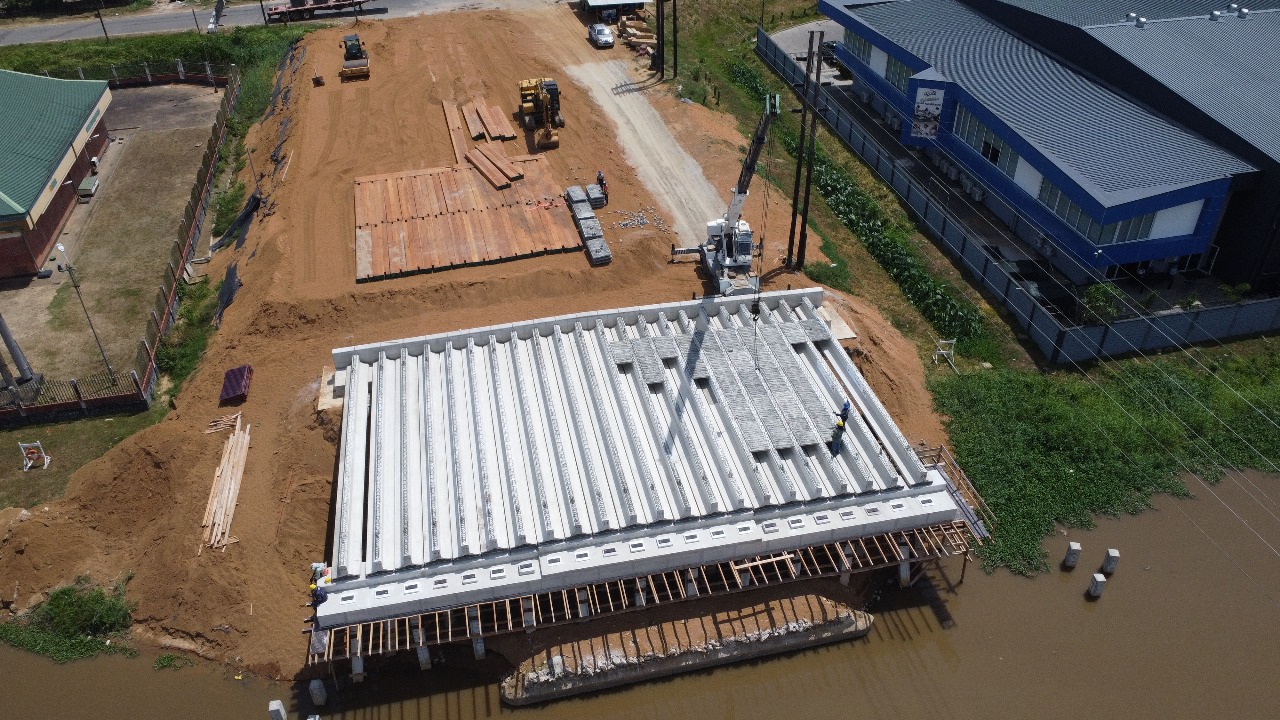

De stortwerkzaamheden voor het noordelijke landhoofd en de installatie van de ankerwanden, zowel aan de noord als zuidzijde, zijn in september afgerond. De 22 TL-800 liggers aan de zuidzijde zijn in september geinstalleerd en er is gestart met voorbereidingen voor de heis- en installatiewerkzaamheden van de TL-liggers aan de noordzijde.

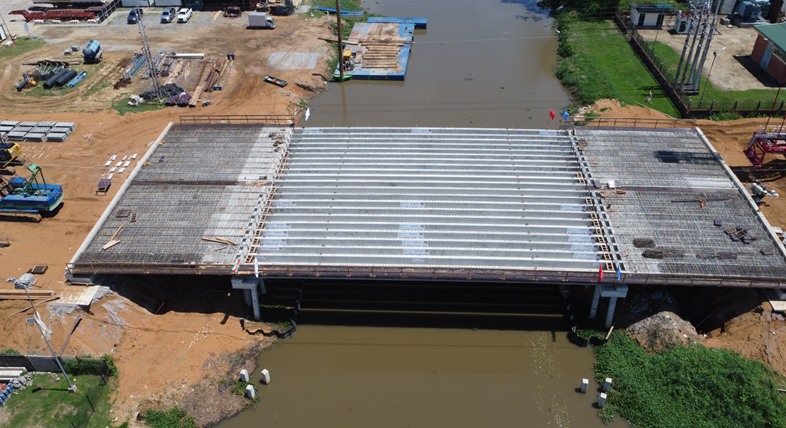

In de eerste helft van oktober zijn de damwanden voor de Collision protection geïnstalleerd en zijn de stortwerkzaamheden voor de koppelbalken van de TL-800-ligger afgerond. De installatie van de bekisting en wapening voor het brugdek is in volle gang. Op 21 oktober is de eerste TL-1200 ligger van 34 meter lang voor de kanaal overspanning geïnstalleerd. Eind oktober zijn alle TL-1200 liggers geïnstalleerd evenals het storten van de koppelbalken en de dekplaten. De installatie van de wapening voor het brugdek is in volle gang.

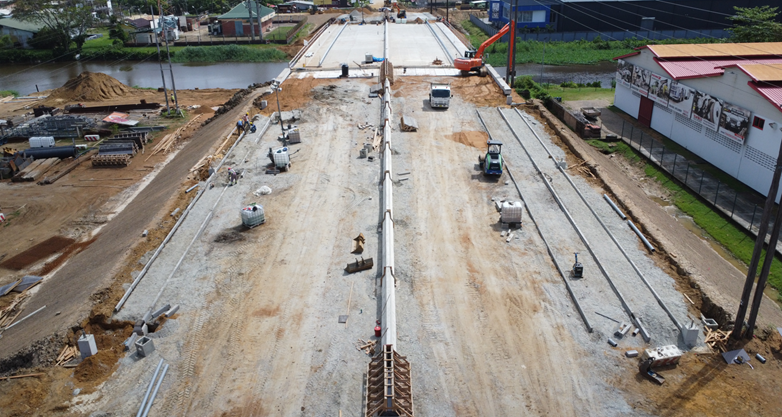

In november zijn alle dekplaten geïnstalleerd. De installatie van de wapening en bekisting van het brugdek is nog in volle gang. Er is gestart met de installatie van de onderfundering voor de noordelijke en zijdelijke weg.

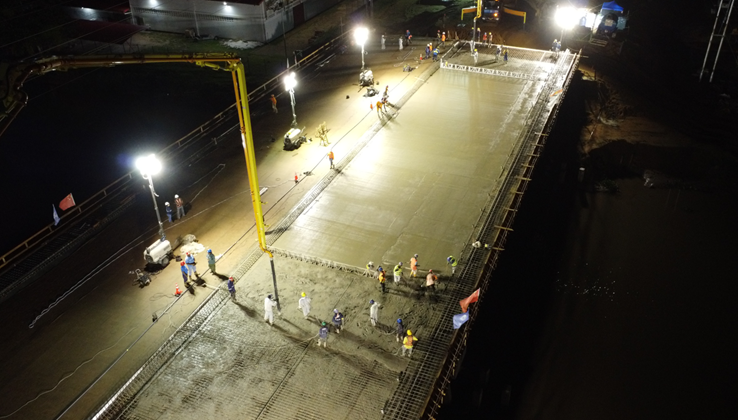

De installatie van de wapening en bekisting voor het brugdek is in december afgerond, het brugdek is gestort en de stort van het voetpad is afgerond. Er is gestart met de installatie van de stalen damwanden ten behoeve van de grondkering aan de landhoofdzijde. Op 17 december bracht de Minister van Openbare Werken een bezoek aan de in aanbouw zijnde brug.
In januari 2025 is de stort van de brug-jerseybarrière voltooid. De installatie van de stalen damwanden voor de grondkering en het ankerscherm aan de landhoofdzijde is afgerond aan zowel de noord- als zuidzijde. Ook de plaatsing van de ankers voor de stalen damwanden is afgerond. De prefabricage van de wapening en bekisting voor de weg-jerseybarrière is in volle gang. Het opschonen van de kruispunten Industrieweg Noord – Van ’t Hogerhuysstraat en Industrieweg Zuid – Martin Luther Kingweg is afgerond ter voorbereiding op de bouw van de kruispunten.
De Minister van Openbare Werken heeft op 5 februari een bezoek gebracht aan de brug. Op 26 maart 2025 zal de brug over het Saramaccakanaal worden opengesteld.
Ter vermindering van erosie is in februari 2025 een kleilaag op het talud van de schouders van de aansluitwegen aangebracht. De prefabricage van de wapening en bekisting, evenals het storten van beton voor de weg-jerseybarrière, is in volle gang. De installatie van drainage bij de aansluitwegen naar de brug en de installatie van de guard rails is in volle gang. De aanleg van het voet-en rijwielpad bij de aansluitwegen naar de brug en de bouw van de kruispunten Industrieweg Noord – Van ’t Hogerhuysstraat en Industrieweg Zuid – Martin Luther Kingweg zijn in volle gang.
Aan zowel de noord- als de zuidzijde vindt de installatie van wapening, bekisting en het storten van de deksloof voor de stalen damwanden aan de landhoofdzijde plaats. De installatie van ankers voor de stalen damwanden aan de tussenpijlerzijde, de installatie van de guardrails op de brug, de installatie van de stootplaten bij de landhoofden en installatie van dwarsduikers en keermuren zijn afgerond.
Op 4 februari bracht de Minister van Openbare Werken een bezoek aan het project.

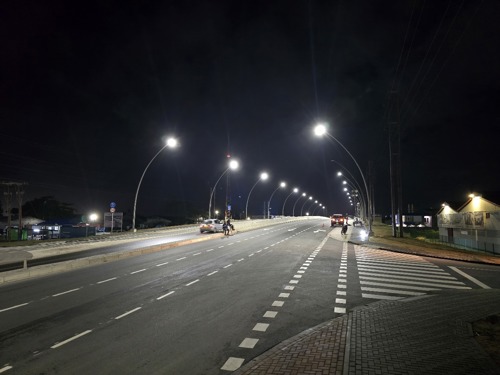

Opening nieuwe brug
